A-03.01.05 De stad realiseert de omgevingswerken aan welzijnscampus De Zuidkaai

De stad heeft de bedoeling om de buitenaanleg van De Zuidkaai zo te realiseren dat de diverse gebouwen over de ganse campus vlot bereikbaar zijn voor zowel personeel, bezoekers, leveranciers als voor de hulpdiensten. Het geheel dient een groene en duurzame aanblik te krijgen. De veiligheid van de fietsers en voetgangers is prioritair.
Dit werk zal worden afgestemd met de rioleringswerken in de Kaaistraat en de werken op de oude rijkswachtsite.
Deze actie past in Werf 4 (Water. Het nieuwe goud) van het Lokaal Energie- en Klimaatpact.

Stand van zaken - indicator

G

Stand van zaken

2025:

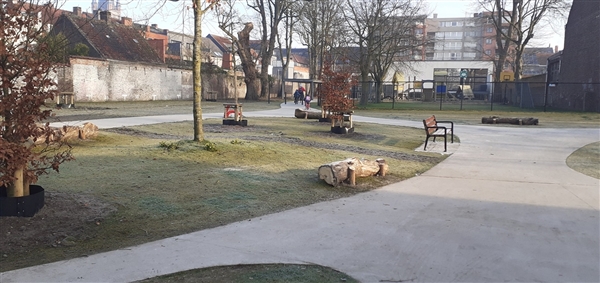

De omgevingswerken aan De Zuidkaai werden afgerond. De rondgang in het kader van de voorlopige oplevering vond plaats op 09/04/2025.

De opening van de heraangelegde Zuidkaai vond plaats op 08/05/2025.

De parking werd opengesteld op 18/07/2025 met parkeervergunningen voor medewerkers.

Het groenonderhoud is lopende.

Een prijsofferte voor fietsenstalling en afvalberging werd opgevraagd.

Status

uitgevoerd

Financiële tabel 2025

  JR 2025 MJP 2025
Investering
Uitgaven 135.877,54 197.000,00
Totaal Investering -135.877,54 -197.000,00
Totaal -135.877,54 -197.000,00
