A-06.01.03 BPA 't kaaiken (en Kaaistraat) wordt uitgevoerd

Dit gaat om voorbereidende werken (rioleringswerken/afvoer regenwater N9) in het kader van het doortrekken van de zuidelijke ring R43. Dit project is in samenwerking met Aquafin.
Binnen de uitvoering van dit BPA 't Kaaiken wordt ook het Leiken opnieuw opengelegd ter hoogte van de Dullaert.

Stand van zaken - indicator

G

Stand van zaken

1ste helft 2025:

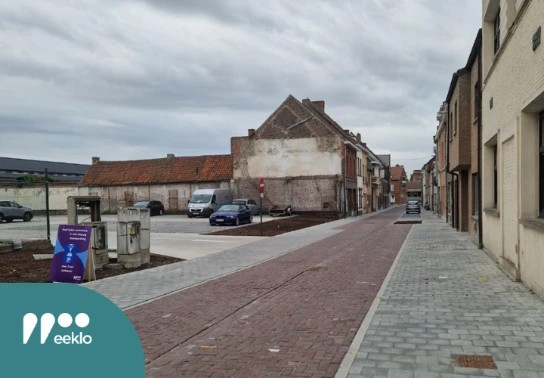

Het plaatsen van de riolering was voorzien t.e.m. eind februari 2025. Aansluitend startten de wegeniswerken. Einde was voorzien tegen mei 2025, maar het duurde enkele weken langer. De Kaaistraat werd officieel geopend op 29/06/2025.

Er werd op 11/07/2025 een rondgang georganiseerd voor de nog aan te pakken punten. Einde der werken werd vastgelegd op 11/07/2025.

Status

uitgevoerd

Financiële tabel 2025

MJP 2025 Opbrengst 2025 Kost 2025
Investering
Uitgaven 108.972,97 0,00 41.974,05
Totaal Investering -108.972,97 0,00 -41.974,05
-108.972,97 0,00 -41.974,05
